歡迎您的光臨!山東輝瑞管業專注於PE給水管、雙壁波紋管、鋼帶管、塑鋼管、礦用管、旱廁改造化糞池等研發、生產與銷售,歡迎各界朋友來廠參觀合作!
銷售熱線: 0537-8774888
新聞中心
首頁>新聞中心 >行業動態

關於排水管道的施工管理及其要點分析

發布:山東輝煌類目:行業動態 熱點:排水管,排水管道,排水管施工 點擊:2769 發布時間:2019-10-02
為了遵照國家規範,保證工期和質量完成排水管道工程的施工任務,以下是從業多年的給排水施工管理者對排水工程的施工管理,提出下列十點意見,歡迎大家來學習探討。


一、熟悉圖紙

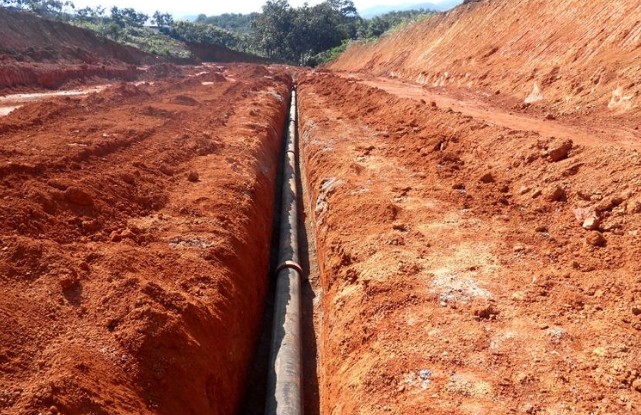

關於排水管道的施工管理及其要點分析
開工前首先必須了解圖紙、熟悉圖紙,以免開工會忙中出錯。至少要做到以下幾點:

1.會同甲乙丙三方圖紙交底。

2.到現場結合圖紙了解工程的基本全貌,比如管線長度,管線走向,管材直徑,檢查井位數量等,還有與工作麵開挖有關的地形、地貌、地物等。

3.最好依照圖紙確定的樁號走向水準測量複測一遍,避免出錯。因為圖紙設計前所提供的地形資料有個時間差的問題,有可能因時間而發生地形變化在所難免影響到工程預算造價問題,千萬不可忽視。

4.每百米左右設置一個水準高程參照點,建立起準確的水準高程控製網,便於對管道施工進行測量。但須經閉合檢驗測量正確無誤符合國標方可使用。有關控製網點樁點必須牢固地設置在顯而易見又不致丟失和不易遭受埋沒破壞的位置為宜。

二、排除故障

開工前,除保證三通外,結合管線走向及施工開挖工作麵和堆土堆料所占場地與地形、地貌、地物等,還有交通問題都要仔細查看。防礙施工的任何因素都要記人筆錄,及時向領導匯報,呈請有關單位或部門協助排除。這些都容易察覺發現。有些地下隱敝物工程和設施,比如:上下水道,電線、電纜、暖氣溝,煤氣管道,以及人防工程等不易發現,有可能在施工中發現或被告知,稍有不慎,都有可能發生不幸的遭遇。另外,管線有時與城市交通道路交叉與林帶交叉,與水渠交叉,這些都是絲毫不可忽視的障礙因素,開工前就應會同有關單位研究解決。還有環境衛生部門,因拋土和拉運材料造成對環境道路清潔的影響都有章可查的。值得提前就要重視的問題,與林帶與水渠交叉,在未正式開工之前就應根據工期和用水、通水的矛盾提出相應的解決辦法。比如提前順水流方向設置安放一根排水管,以備應急通水澆灌又不影響施工,如過水流量較大,則需在管徑和根數方麵考慮,安放時要保證質量和通水安全,讓我們的排水管道從其下順利施工穿行。該處開挖寬度不可大於1米,讓管道或從其下穿洞而過,安裝吊管特別小心不要相撞,最好在不通水時進行施工吊管更為穩妥。


三、施工放線
關於排水管道的施工管理及其要點分析
地麵可見障礙排除後,即可照圖打樁撤灰放線。要考慮中心線、邊坡係數加寬後因開挖受限製,開挖麵非變窄不可就要考慮溝槽內設置支撐保證安全施工,以免塌方傷人造成事故。特別值得一提的是管道與道路交叉的部位要會同主管部門協商,采取必要措施(如封閉路段或半封閉、掛紅燈)。城市排水管道施工麵臨的最大特點就是管線長、占線長,施工占用麵寬,嚴重幹擾和影響交通,給行人帶來不便,因此特別要提倡文明施工。

四、管溝開挖

注意邊坡放坡的科學合理性既要安全又要經濟。特別注意溝內不得超挖,對於超挖部分要仔細回填夯實,嚴禁低窪進水積水,嚴禁夯填中使用腐殖土,垃圾土,淤泥等。個別因放線受限製開挖麵較小或土質很差的部位,要考慮設置支撐,千萬不可大意。

五、施工測量

這是一項技術性很強的工作,貫穿整個工程始終。必須設專人專項完成這項工程。保證及時準確無差錯地完成。為保證每道工序完成後經檢測數字無差錯。我們在自檢自測的工序中要求允許偏差精度比規定的再提高50%。

六、條基製做

管溝開挖驗收合格即可按圖紙設計要求的尺寸和標號,中心線等施工,一般在施工中如果工期緊,考慮到保養、氣候、砼遠距離運輸等不利因素,可以提高一個標號或是早強劑,爭取較快達到一定強度後下管。

七、管材安裝

管溝開挖結束前就可考慮將管材運進工地,過早進人工地將會擠占交通,一旦埋入土中吊管安裝,又要費工挖出。管材進人工地要仔細檢查有無孔眼漏洞,為保證閉水試驗成功,或仔細修補或進行調換管材都必須立即解決。沒下管前要仔細檢查條基中心線、邊線、井基等尺寸和高程是否符合圖紙要求,檢查井位置、井距、各種部位砼基礎的標號、、接口防滲砂漿的調配等都要仔細認真施工符合國家規定標準,決不允許有牛點差錯。值得一提的是兩管結口處安裝時因擠壓而造成管內接口部位必有3公分左右沙漿凸出接縫,若不及時處理將會造成流水斷麵減少,影響流速影響排水通暢,極易造成雜物堆積和堵塞現象。為此,每安裝一根管都必須用拉草包法將擠出凸起的沙漿搞平,D400以上的管材可使身材瘦小工人鑽人管內,將接口擠出的沙漿抹平不嚴實的接縫部位填滿沙漿使其飽滿不漏水,並且認真清除管內雜物,特別注意決不允許管道內有漏水積水和倒流水的現象發生。

八、砌檢查井

挖溝槽時即可將檢查井中心樁依井基圓圈相應尺寸挖好井基,經測高程正確無誤後連同條基同時澆築製做完成,經保養達到一定強度後即可下管,預留裂縫和井筒位置即可介入砌檢查井的工序中。特別要注意不同管徑的管底高程與井底高程的聯接最容易出錯。管材放穩調直管線管口,高程正確即可砌井,要注意砂漿飽滿,流糟通順,井壁尺寸符合要求,磚縫沙漿飽滿。管材與井筒砌築後立即埋人閉水試驗的彎管接頭,因為有個提高強度的時間問題,為了閉水時彎管接水管牢固穩固,所以早做為妙。特別注意管底高程,井底高程,井蓋高程的正確無誤,完全符合圖紙設計要求,經通水查驗不得有積水漏水倒流水現象。

九、閉水試驗

閉水試驗的管段,應仔細檢查每根管材是否有沙眼裂縫,管口接口處是否嚴密,若不符合質量要求可用細沙漿修補,有滲水部位可調水泥漿刷補填死。閉水管段不急於回填,也不進行管材下部與條基的聯接。待閉水試驗合格後再打邦帶(管基)回填,閉水不合格的管段可采取補救措施或盡快返工。

十、管溝回填

對於當年不修路的管道和管頂50cm以內的回填,一般要求密度達到85%以上即可,如要修路則按有關要求認真去做即可。管頂50cm內回填又稱腹腔回填,有的設計要求該處回填過篩,不得填人大於100mm的石塊或磚塊等雜物。回填時溝內不得有積水,不得使用腐殖土,垃圾土和淤泥等。為此要求大家仔細認真按照設計要求施工。
MORE
山東輝煌LOGO

聯係我們

山東糖心vlog管業有限公司
電話:0537-8774888 0537-8774999
地址:山東省金鄉經濟開發區崇文大道

版權所有: 山東糖心vlog管業有限公司 備案號:魯ICP備17012238號 技術支持:邦達傳媒

糖心vlog-糖心vlog官网-糖心传媒-糖心破解版官方版下载
